在举国欢庆的日子里
川南发电有这么一些人
他们用实际行动
站好每一班生产岗
守好每一道安全关
用坚守诠释着
对祖国最真诚最质朴的告白。
今年国庆中秋期间,正是公司1、2号发电机组检修关键期,整个检修工作进入全面开工、重点攻坚阶段,公司各专业、各参战单位500余名生产及管理人员奋战在检修现场,加班加点推进各项检修任务,确保十月底双机投入备用,为迎峰度冬做好准备。

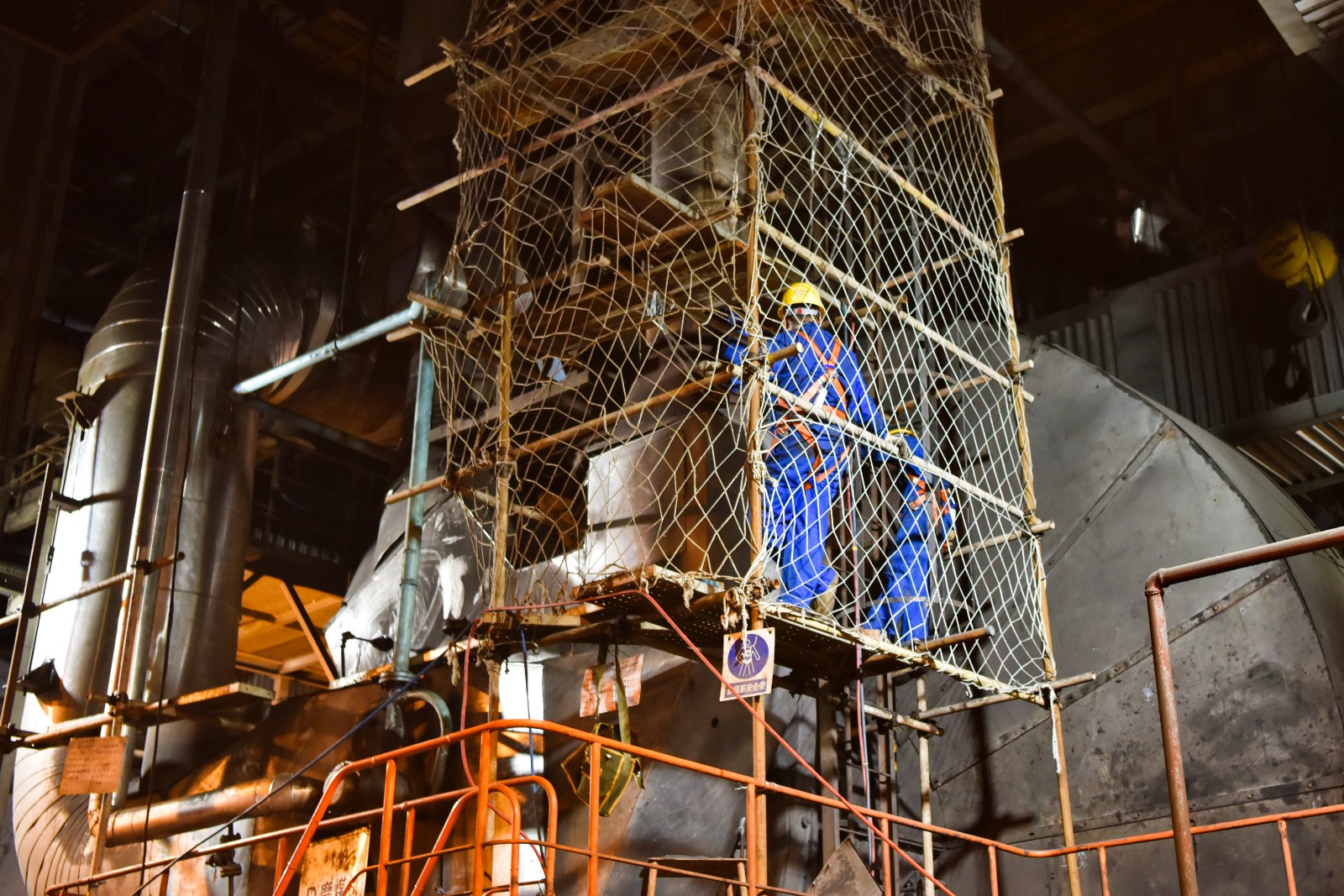

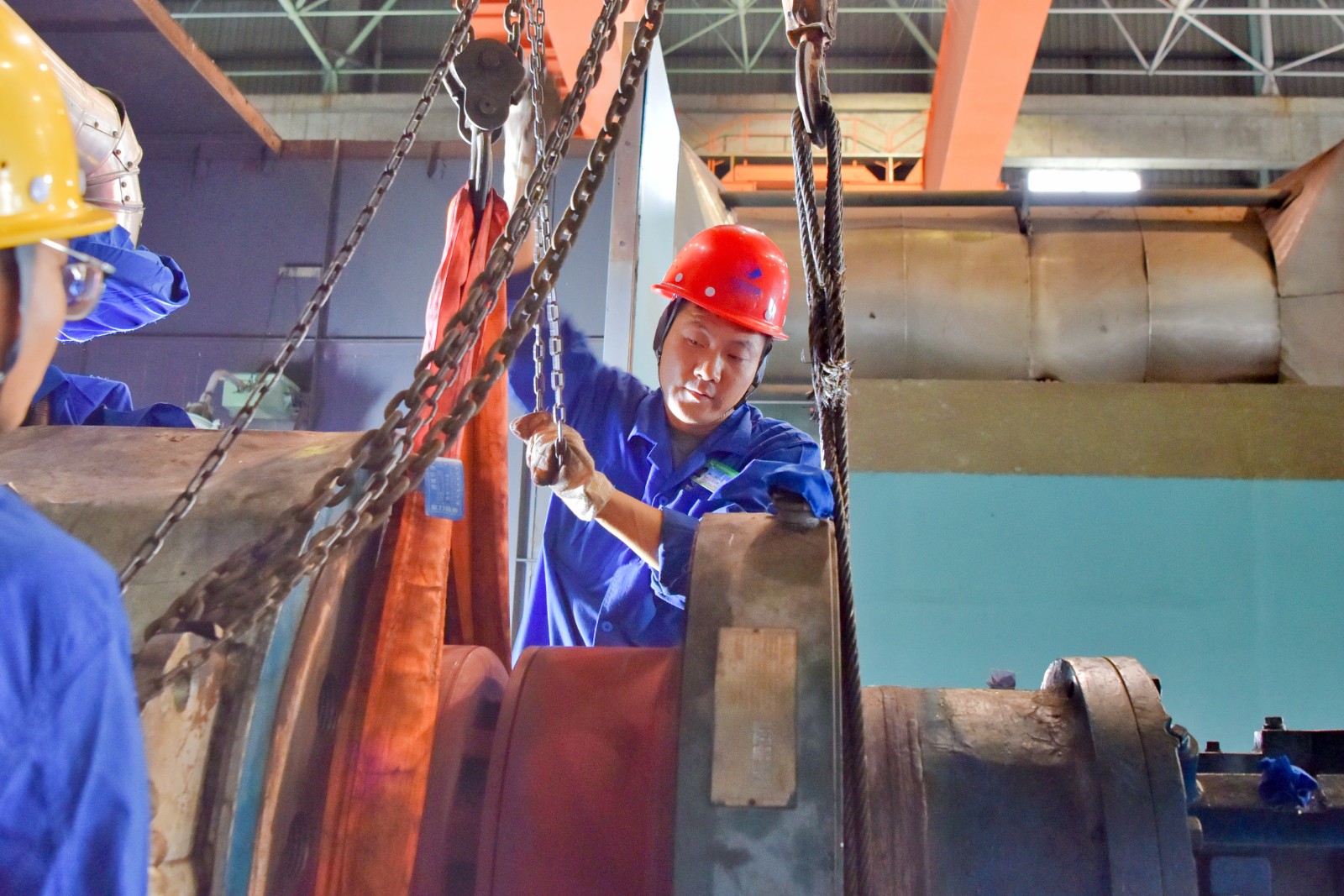

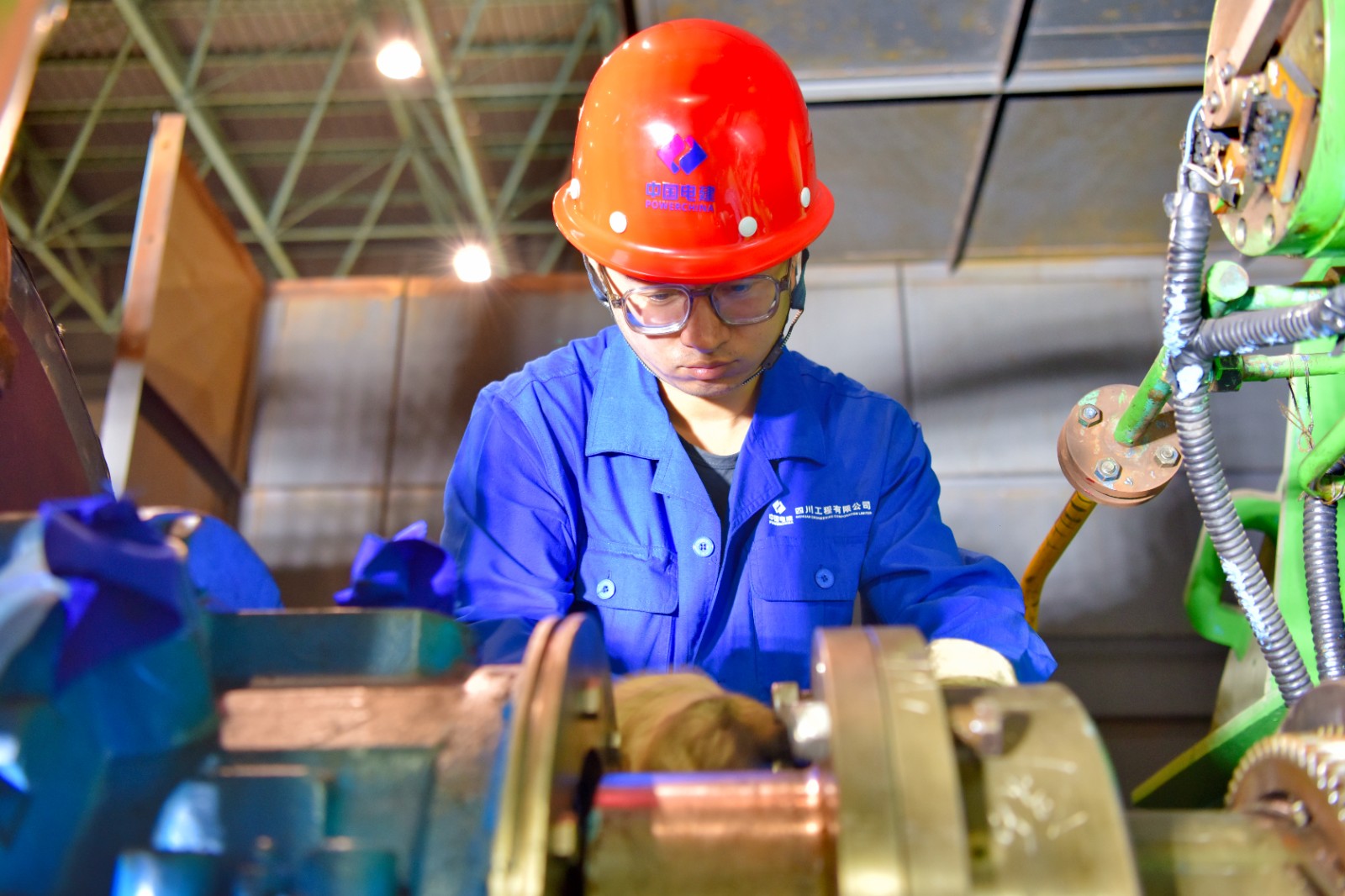

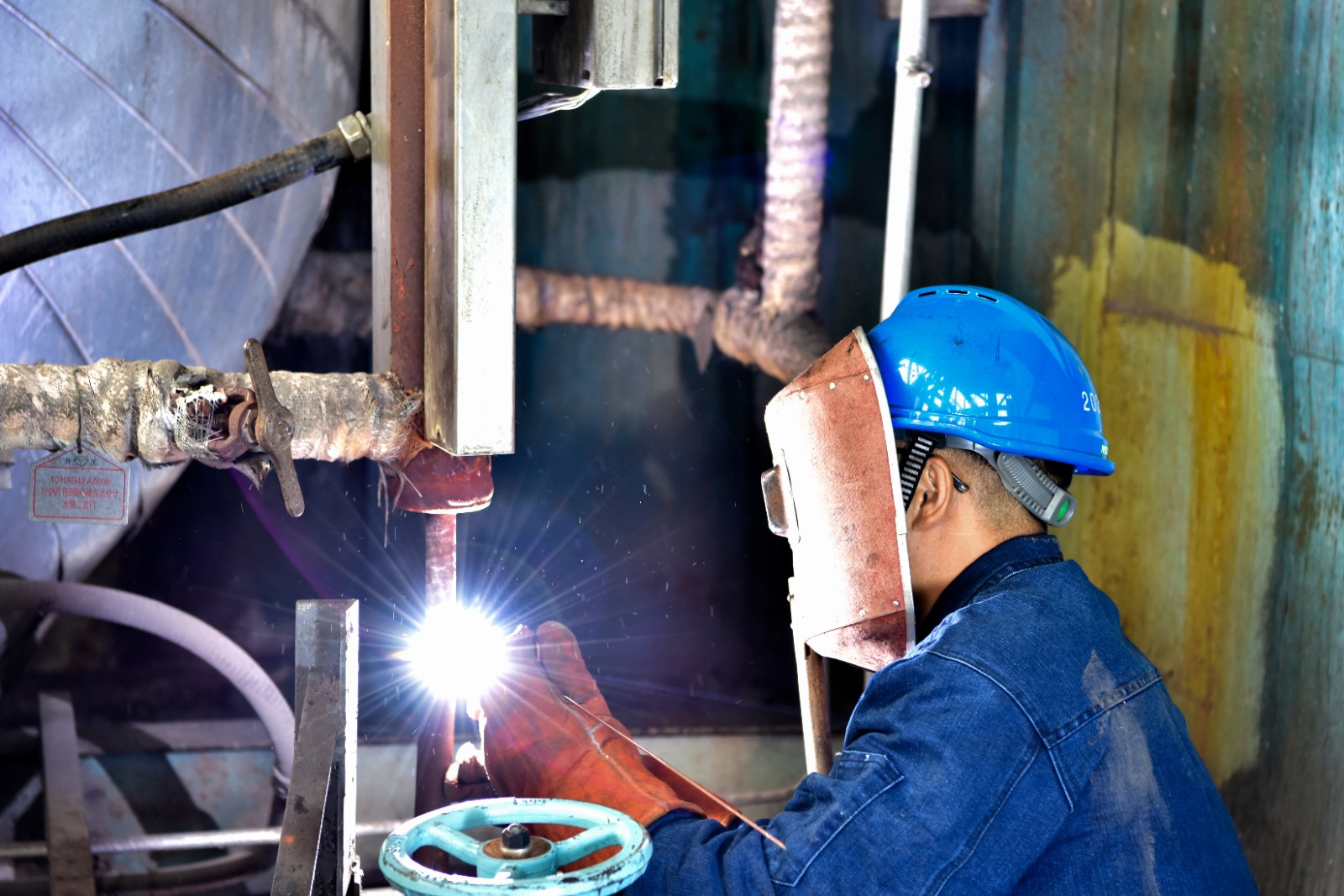

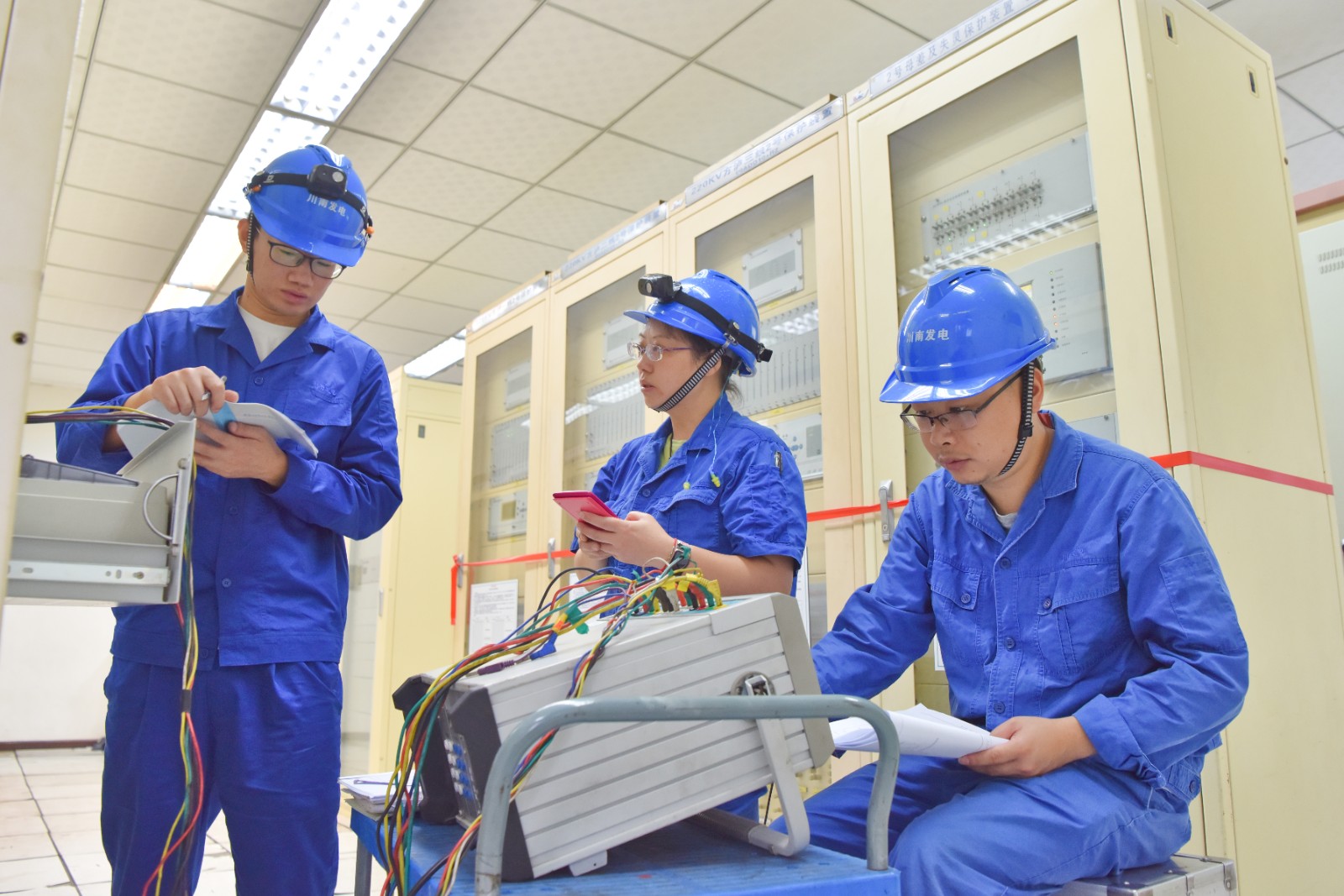

本次两台机组及公用系统检修标准项目共204项,特殊项目12项,技改及科技项目11项,包括2号机组DCS改造、1号炉空预器低温段蓄热组件更换、烟囱防腐处理等重大项目。1、2号机组内控工期分别40、30天。为确保设备修后能实现连续安全运行的检修目标,做到“应修必修、修必修好”,各专业组根据“机组检修文件包”和实际工作进展情况,克服工期紧张、交叉作业多、施工难度大等困难,倒排工期,挂图作战,精确时间进度,在保证检修质量和施工安全的前提下,加班加点保质量、赶进度。
国庆中秋期间,川南发电人在岗。
他们
是国庆期间
川南发电职工
奋战岗位的一个缩影。
在不同岗位
每个人肩负着不同的责任与使命
用平凡的力量
践行着自己的不平凡。
致平凡耕耘,敬不凡坚守!
