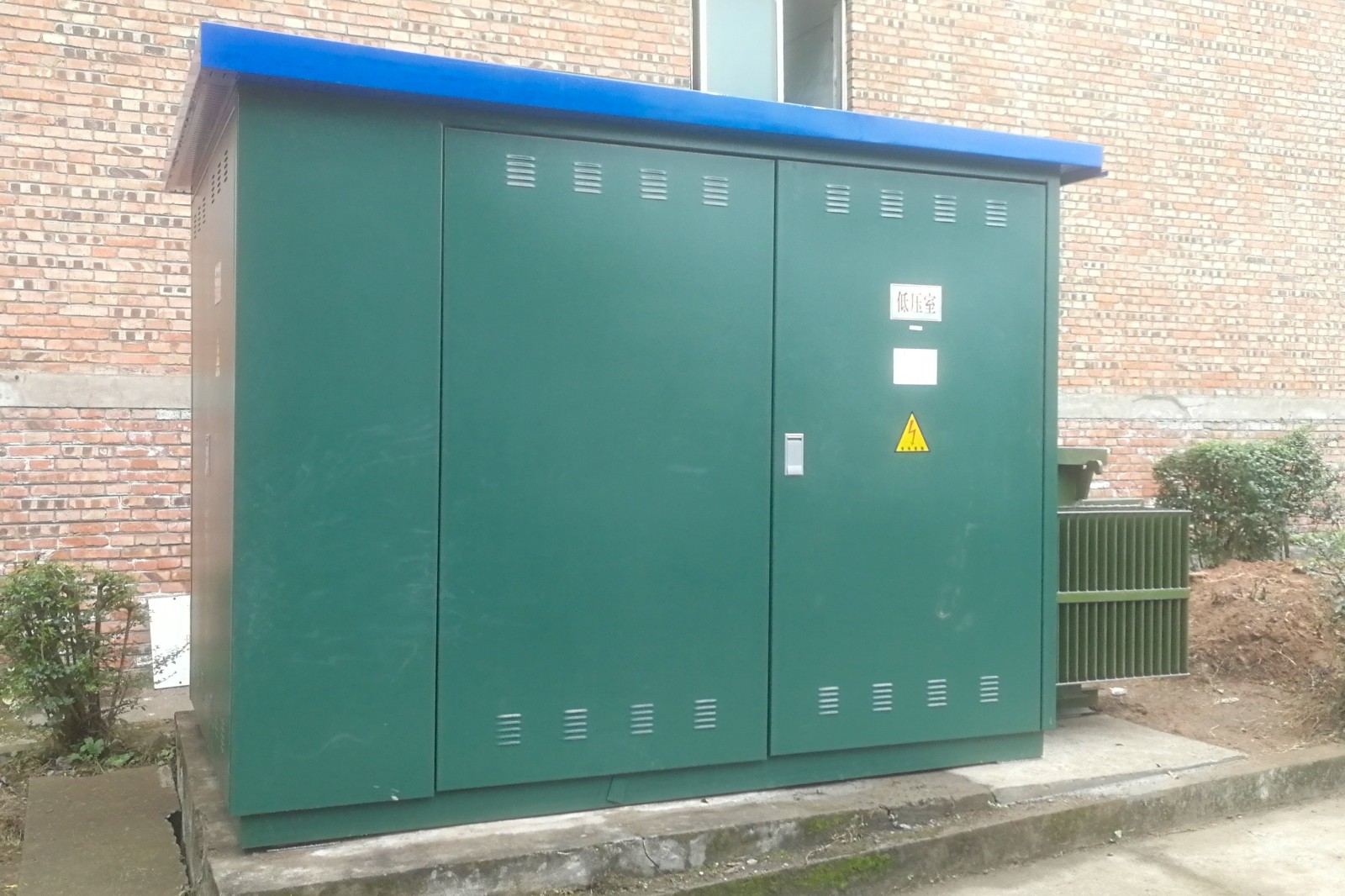

随着1号箱变进线开关的顺利合闸,变压器充电一次成功,标志着公司运行宿舍区1号箱式变压器改造工作圆满结束,公司运行宿舍区用电安全可靠性得到本质提升。
1号箱变由江北镇供电所和厂区2号取水升压变两路电源供电,经降压后向食堂和2号、3号、4号楼供电,其稳定运行关系到公司和各外委单位数百名职工生活。1号箱变投运已达18年,设备老化锈蚀严重,短路、发热、绝缘子放电等故障频发。近来泸州燃气发电项目员工及施工单位入驻,导致运行宿舍区用电负荷大幅增加,改造工作迫在眉睫。

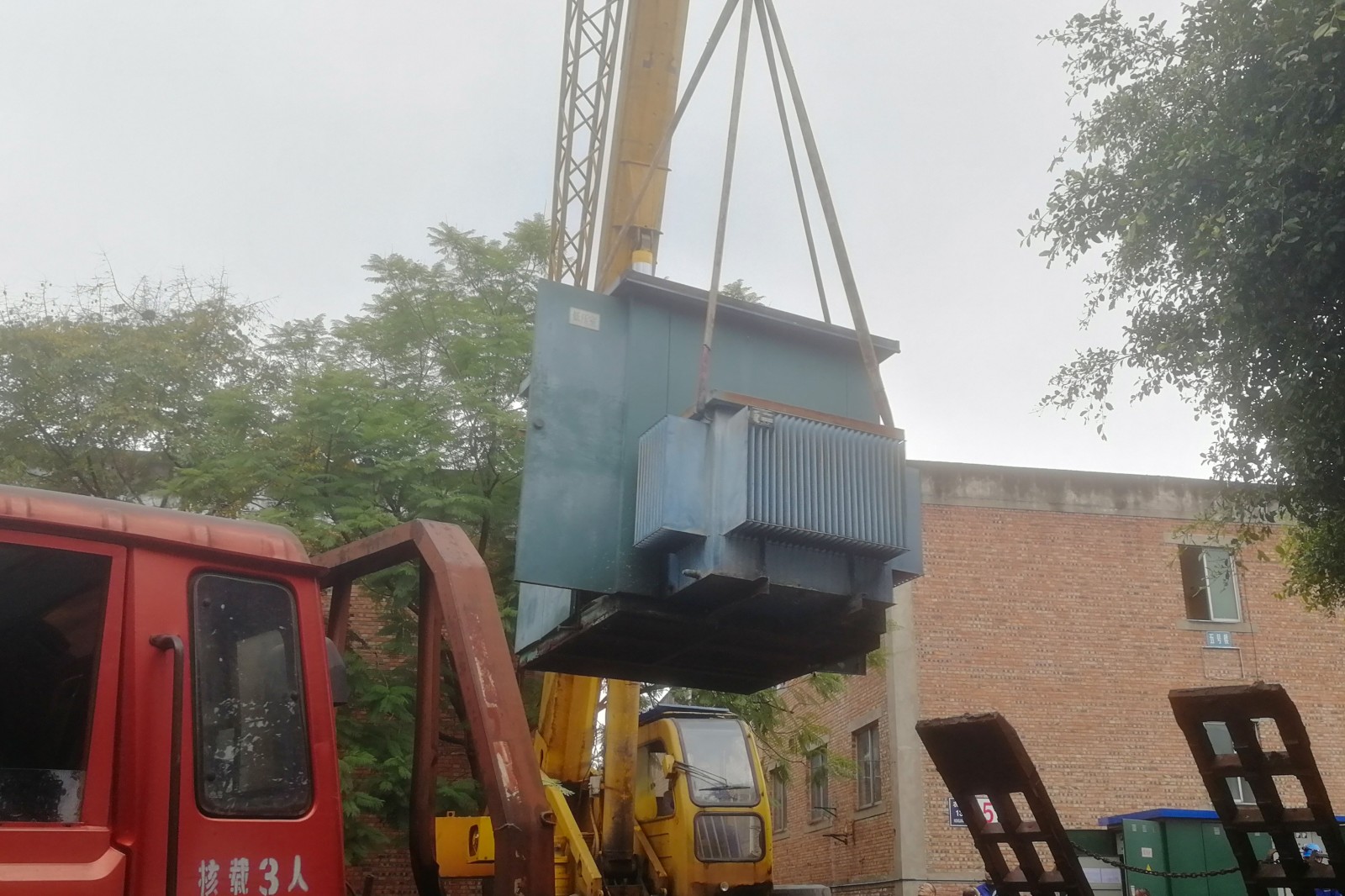

本次改造是公司检修部门首次独立开展箱式变压器安装工作。主要工作内容为拆除老旧箱变,同步进行新设备安装和调试。为缩短停电时间,减少对公司食堂和职工生活影响,开工前夕,公司设备维修部积极谋划,制定了详细的施工方案,提前开展设备试验、调试及临时电源搭接工作。发电部、综合管理部等部门通力配合,隔离施工场地,优化停送电流程。最终仅用时5小时就完成所有改造工作,并提前恢复运行宿舍区供电。
