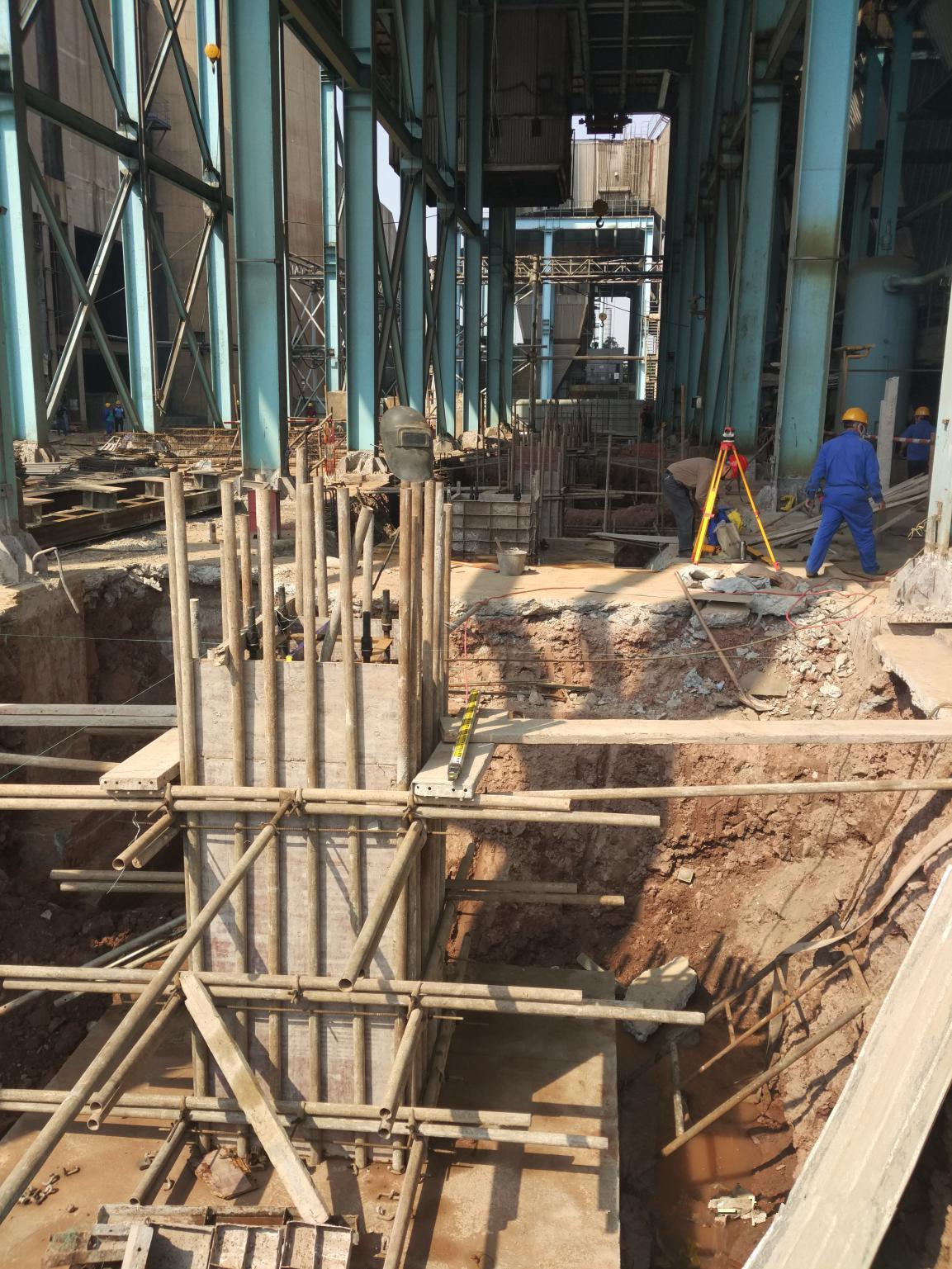

在这一个月中,公司加强外委单位施工人员管理,严格对超低排放改造涉及的60多位管理、施工人员进行了安全培训,并通过定期检查等方式,及时纠正施工人员的违章行为,确保施工安全;同时有序实施改造项目,现已完成了引增合一改造项目中的引风机及烟道拆除、电机基础拆除、烟道弯头上下内外弧板割除、混凝砼烟道内部搭架(烟道检测用)、进口烟道钢架基础及钢架平移基础浇注、增压风机电机及油站拆除、增压风机基础切割等工作,以及电除尘器改造项目钢架基础及塔吊基础施工等工作。
公司超低排放改造小组根据工程进度,对施工作业进行了合理安排:一是要抓好施工安全管控,加强人员进场安全培训,加大安全监督、考核力度,规范施工行为;二是要抓好工期控制,按照超低排放改造工程进度要求,积极协调电机等物资到厂时间,并要求人力、施工机具不足的施工单位进一步加大人力、物力投入,保证改造项目有序实施。下一步,公司将继续抓好施工安全、质量、经济、工期控制,确保改造项目按期完成,并取得良好效果。(李国庆)
