5月15日下午,公司1号机组检修第一次周协调会召开,各项检修工作有序推进,而检修现场一片繁忙景象。
此次1号机组检修计划内控工期22天,检修重点项目包括锅炉受热面检修、汽机侧汽水系统检修,以及锅炉制粉、风烟、除灰渣、脱硫、脱硝系统检修等。检修期间,为保证检修工作按期完成,每周召开协调会,梳理机组检修进度,协调检修过程中存在的问题,确保检修进度可控在控。成立安全督察组,每天对检修现场安全、环保、职业卫生进行检查,发现问题及时提出整改和考核意见,确保检修工作安全有序开展。

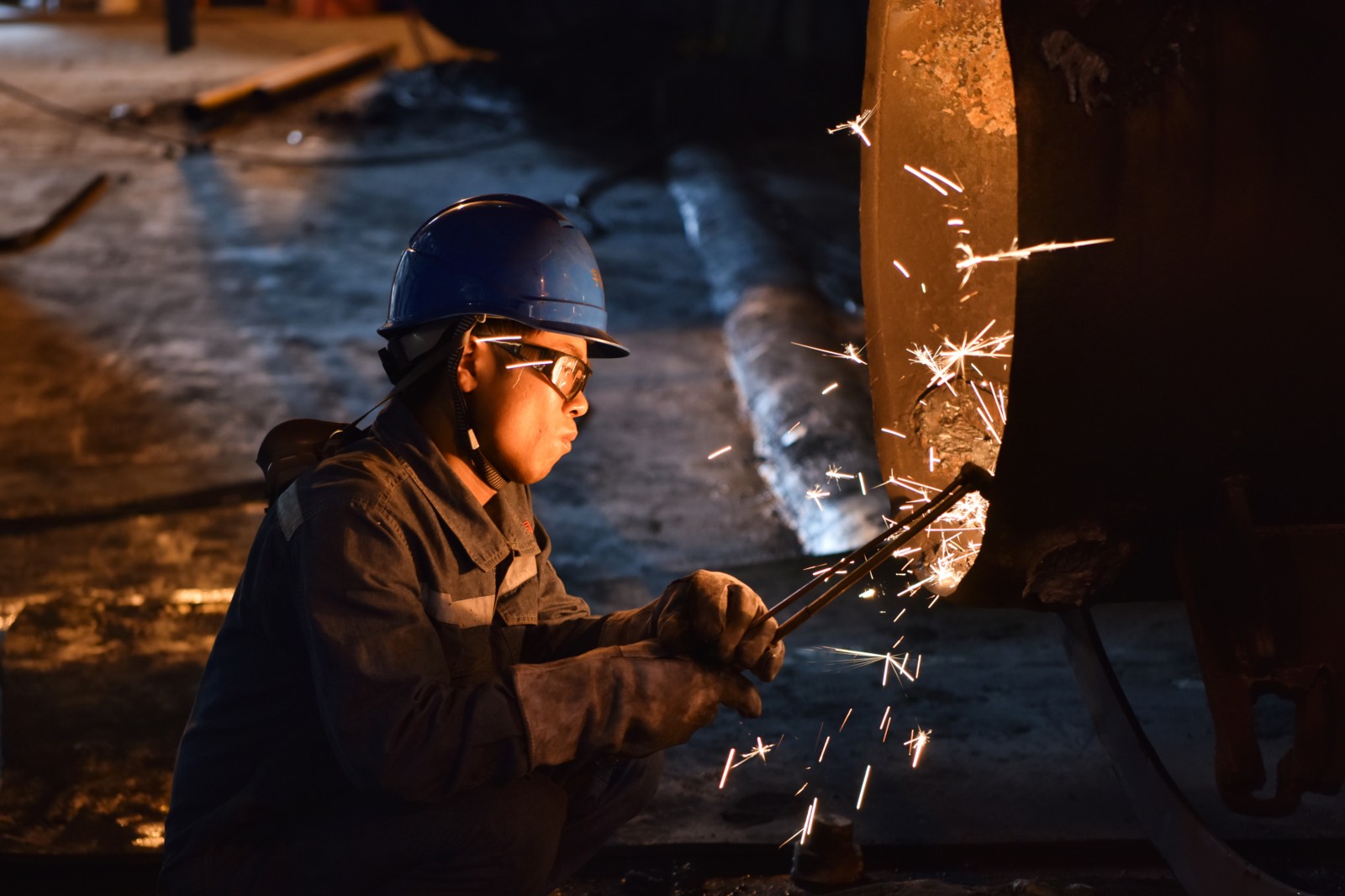

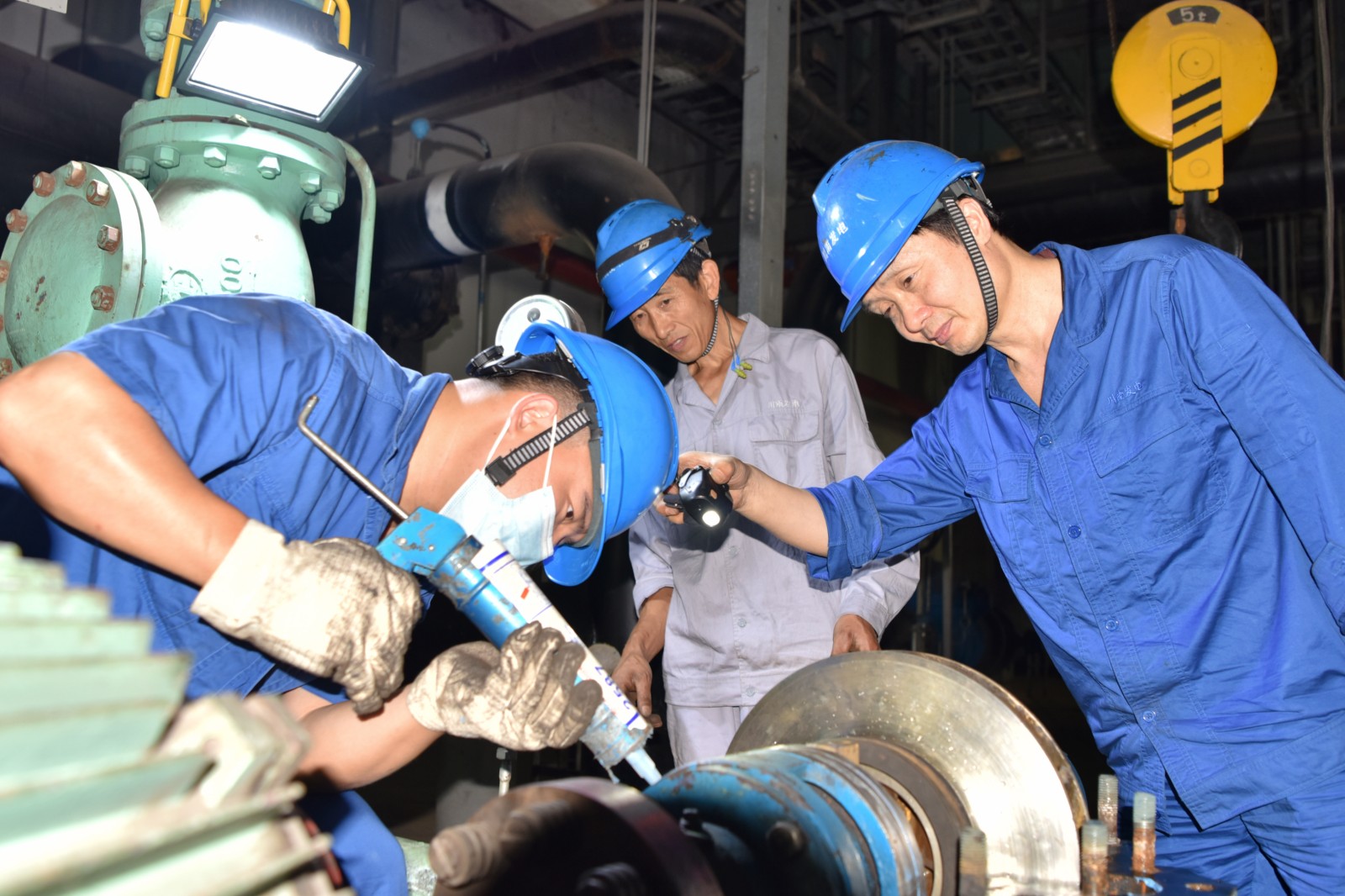

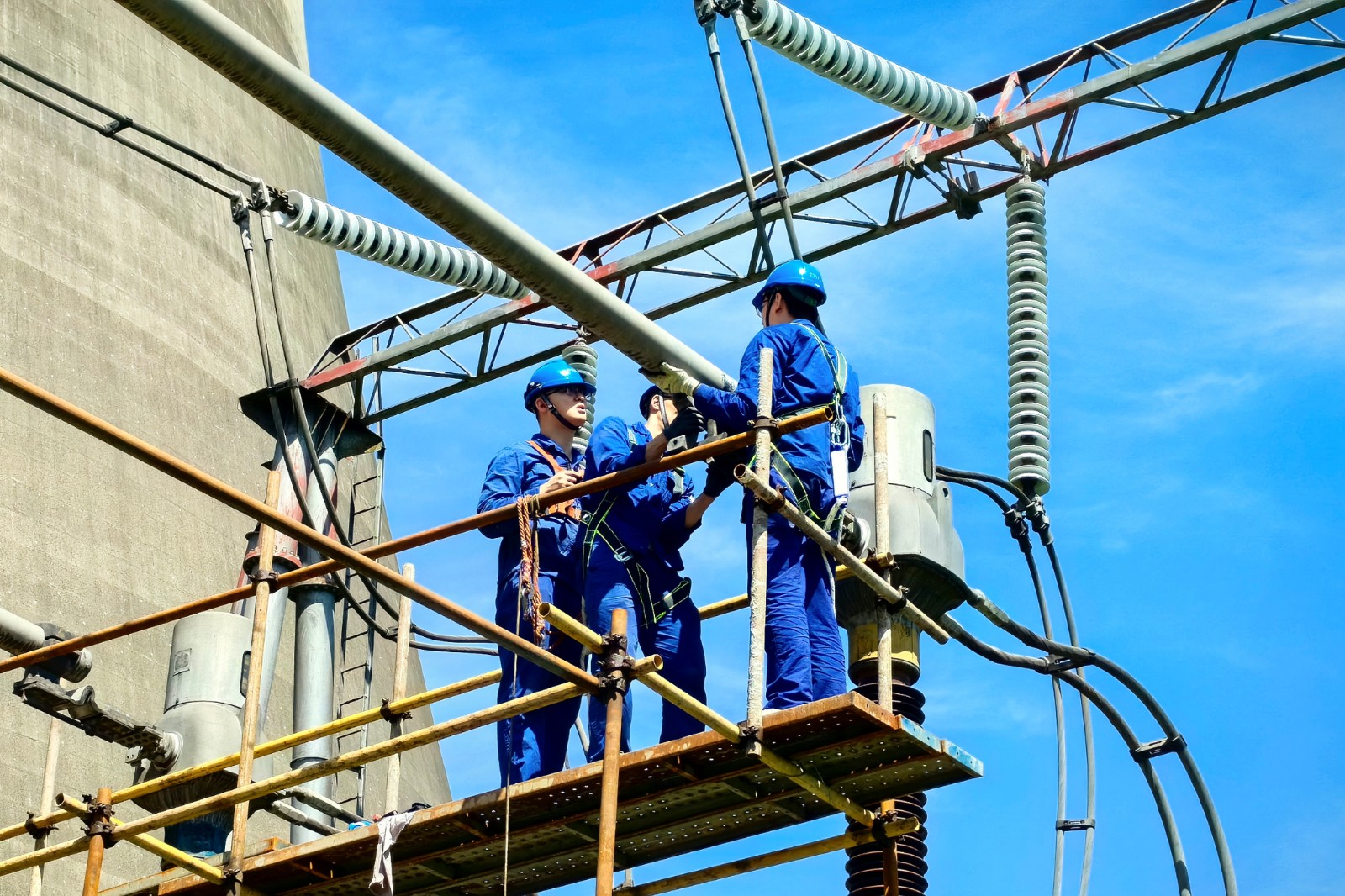

目前,已完成升压站201间隔CT接线检查、炉内吹灰及主要设备解体等工作,炉内脚手架搭建已开始,即将开启受热面检查检修,其余DCS检修、制粉系统、输煤、化水公用系统等检修工作正稳步推进。
