公司2号机组年度检修工作全面展开

川南发电 2024/10/14 0
  • 公司2号机组年度检修工作全面展开3
  • 公司2号机组年度检修工作全面展开4
  • 公司2号机组年度检修工作全面展开2
  • 公司2号机组年度检修工作全面展开1

PHOTO(1/4)

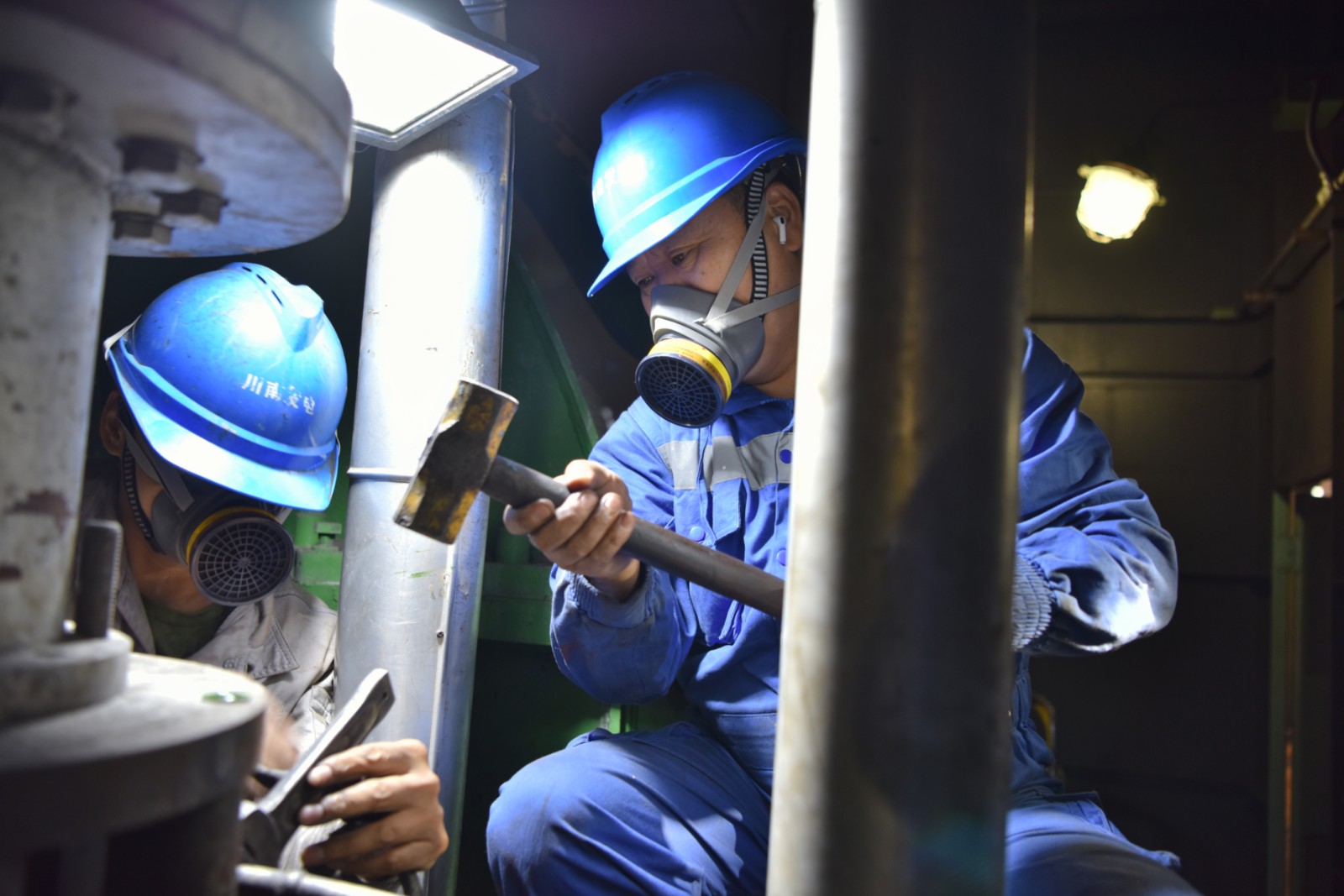

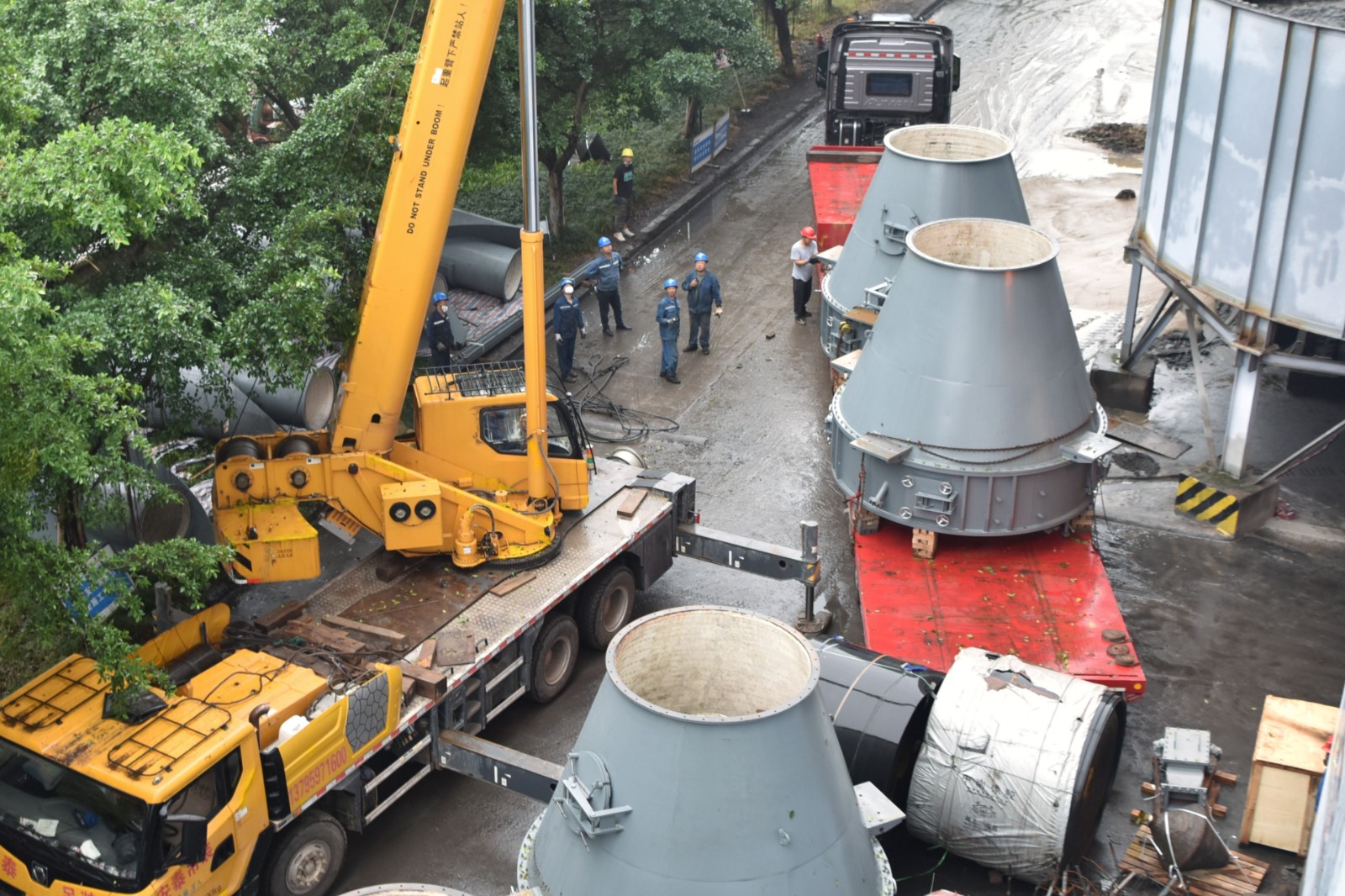

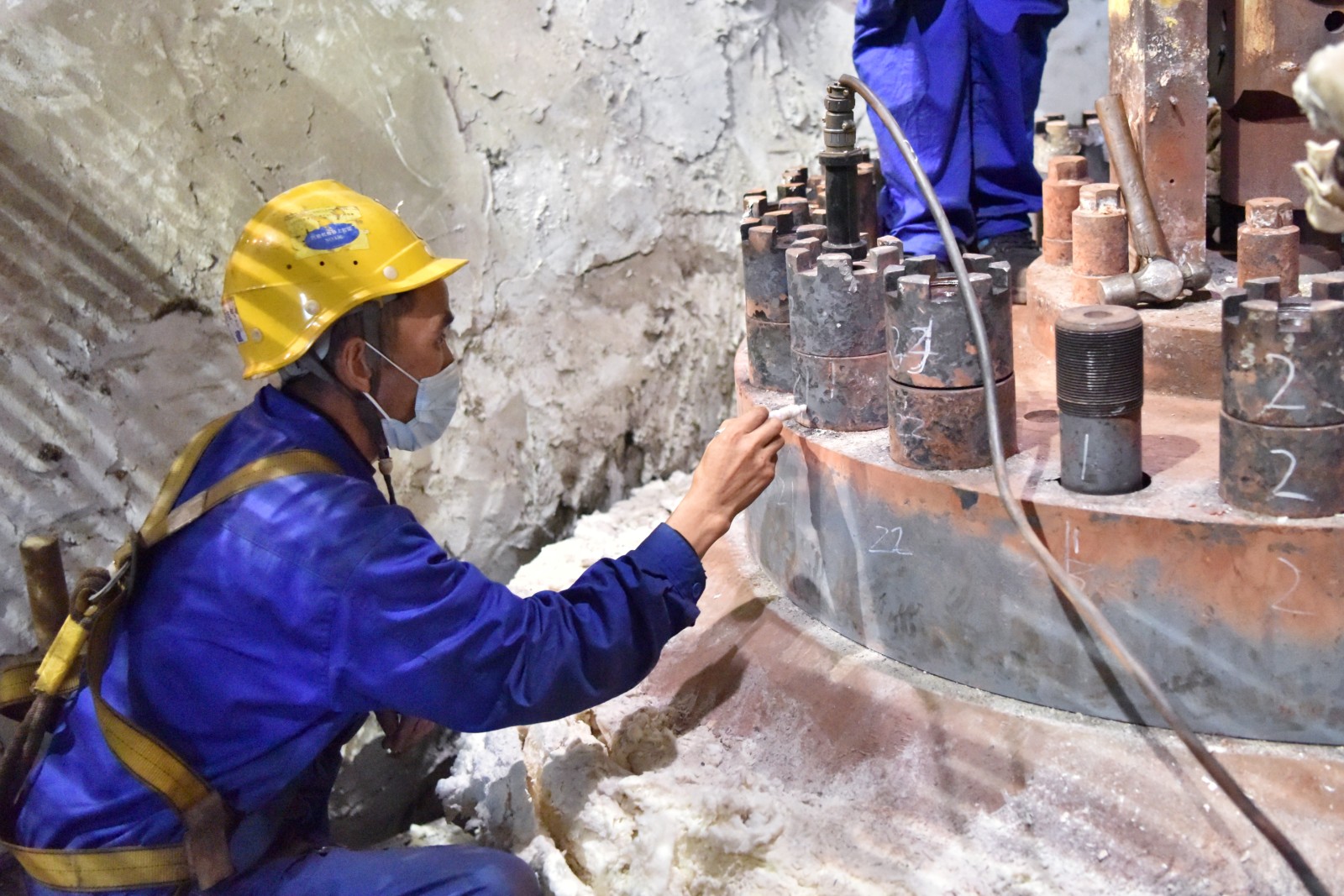

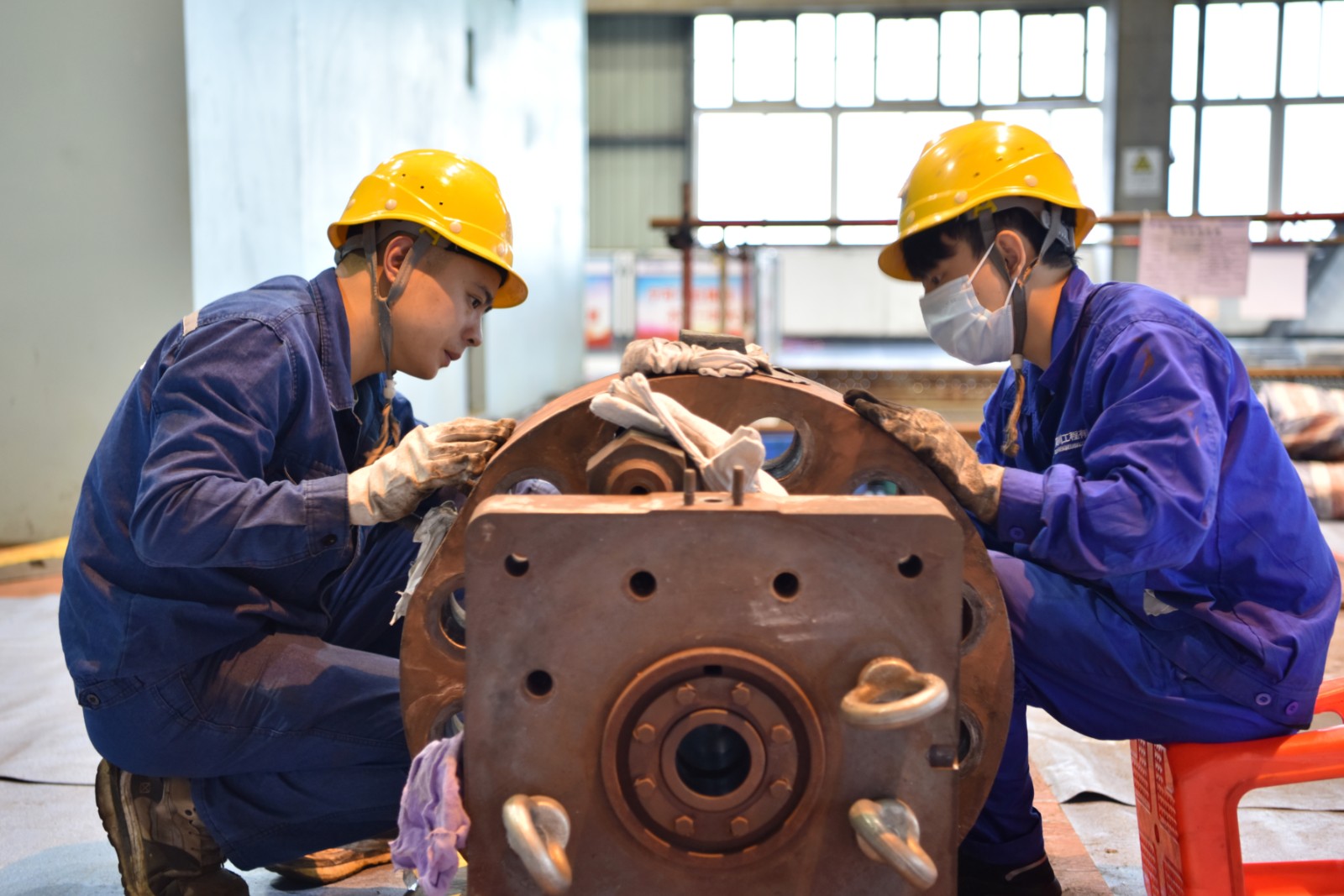

当前,公司2号机组年度检修工作已全面展开。本次检修工期30天,涉及特殊项目5项,技改及科技项目12项。从检修筹备到现场布置,公司始终坚持科学谋划、精细组织,确保2号机组年度检修工作高质量进行。

公司2号机组自2022年检修以来已累计运行10000小时以上,根据机组设备状态评价及系统运行状况,有针对性地实施锅炉补给水系统检修、受热面检修、2号发变组变压器检修、DCS系统/DAS系统检修等项目。为确保检修工作安全有序按期完工并验收合格,公司不断优化检修网络进度计划,做好重大节点专项技术交底,从安全生产、检修工艺、设备管理上保障检修质量、进度可控在控。各专业组检修前严格落实安全风险点分析、识别,检修中加强监督检查和质量把关,督促各施工单位严格落实技术方案。安全监察部门成立了检修安全联合监督组,每日开展安全巡查,确保检修安全。目前,各项检修工作按计划稳步推进中。
